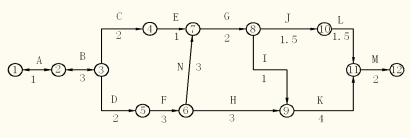

业主是否同意给予承包方工期延长?若应延长,延长多少时间?

业主是否同意给予承包方工期延长?若应延长,延长多少时间?

发布时间:2025-07-05 20:35:41
推荐参考答案 ( 由 快搜搜题库 官方老师解答 )
联系客服
答案:问题1:增加N工作后,土方工程总量为: 24000 9000=33000 m3超出原估算土方工程量为: [(33000-24000)/24000]x100%=37.50%>25%,土方单价应进行调整。超出25%的土方工程量为: 33000-24000x125%=3000 m3增加新的土方工程N后,土方工程的总费用为:240000x125%x15 3000x18=450000 54000=50.4万问题2:不增加N工作的原计划机械闲置时间情况:因为E、G 工作时间为3个月,与F工作时间相等,所以安排挖土机按C---F---J施工顺序施工可使机械不闲置。增加土方工程N后机械闲置时间情况:根据增加了N工作后的网络进度计划,可知安排挖土机施工顺序为C---F---N---G---J 。如下图所示:由于N工作完成后到J工作的开始,中间还需完成G工作施工,故造成机械闲置时间为2个月。业主应给承包方施工机械闲置补偿为:500x60=30000元问题3 :按原施工网络进度计划计算,关键路线为A---B---D---F---H---K---M ,总工期为18个月。按增加N工作后施工网络进度计划计算,关键路线为A---B---D---F---N---G---I---K---M ,总工期为21个月。业主应同意给予承包方工期延长,工期延长为:21-18=3个月案例5:某分项工程的网络计划如下图所示,计算工期为44d。根据技术方案,确定A、D、I 3项工作使用1台机械顺序施工。问题:
